透水磚施工規范有哪些

日期:2019-08-13 / 人氣:

  可以參考行業《透水水泥混凝土路面技術規程》CJJ/T135--2009、《再生骨料透水混凝土應用技術規程》CJJ/T253---2016、《透水磚路面技術規程》CJJ/T188--2012及其他地方規范。

  1.透水水泥穩定碎石基層的碎石級配和用水量應符合設計要求。水泥含量應符合混合料設計要求,壓實工作必須在水泥終凝前完成。

  3.透水水泥混凝土施工配合比應符合設計要求。應進行實驗室試配,依試驗結果選用水泥用量低、強度及透水性能符合設計要求的配合比。

  4.基層的強度應滿足設計要求,并且透水水泥穩定碎石、透水水泥混凝土施工在當日平均氣溫低于5攝氏度時不應施工,并應在凍結前達到規定強度。 基層打好了基礎,對于后期透水磚鋪裝保養都很有幫助,并且能夠延長工程使用壽命,不必再短時間內翻修,節約財力物力和人力。

  透水磚:原材料采用水泥及砂,高壓成形,不可為高溫燒制;整磚為一次性壓縮而成,不得分層壓制,形成上下一致不分層的同質磚。

  水泥:品種與標號應根據所處環境選擇,采用425號硅酸鹽水泥,應有出廠合格證明和試驗報告方可使用,不同品種的水泥不得混合使用。

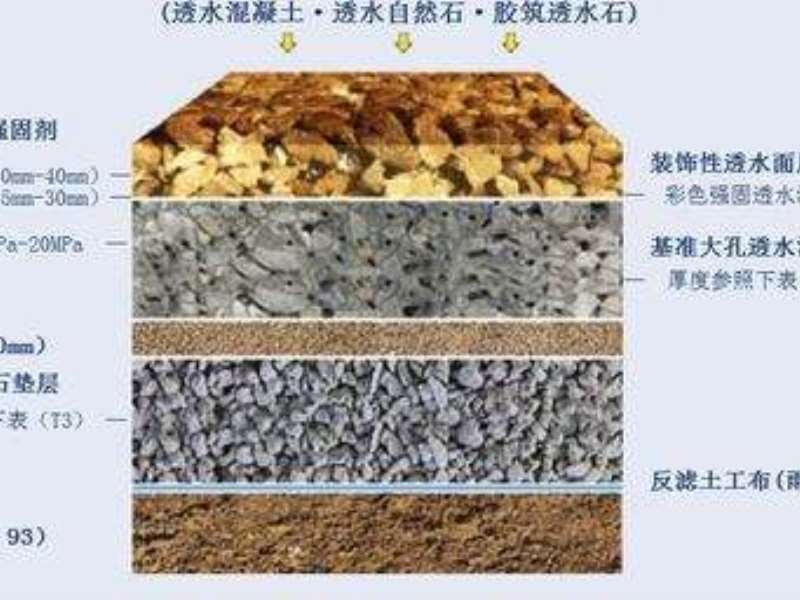

  工藝流程:清表-素土夯實-安裝側石-碎石墊層-C15砼墊層-清理基層-彈線-試拼-鋪結合層-鋪透水磚-掃縫-成品保護。

  清表 根據施工設計圖紙,做好施工時的標高放樣工作,確定需對地表進行清理的高度。同時,清除地表要求高度范圍內的表土或腐殖土、樹根、竹根、生活及建筑垃等。

  安裝側石 測放出道路中線和高程后,引出側石后邊樁,樁距為10~15m,路口轉彎處為5m,并在邊樁頂上測放出高程,令邊樁磺即為側石頂標高。

  碎石墊層 碎石采用自然級配20~50mm扎制碎石,進場時需進行壓碎值及含泥量的試驗,符合要求后進場。填筑前,根據自卸車的載重數量,打好方格網(按10cm厚度控制,根據首件工程試驗確定。每一方格網內放一車碎石),用裝載機配合自卸車把碎石裝運至方格網內,并用推土機均勻攤鋪在下承層上,并整平。
